中国混凝土网
当前位置: 首页 » 资讯 » 行业动态 » 正文

白鹤滩水电站泄洪洞工程完工!首次实现水工隧洞衬砌混凝土的无缺陷建造

放大字体  缩小字体 发布日期:2020-12-21  来源:中国混凝土网  作者:人民日报
核心提示:12月19日,世界在建最大水电站——白鹤滩水电站迎来泄洪洞工程顺利完工,这也是白鹤滩水电站首个完工的主体工程,为明年“七一”首批机组发电和工程整体度汛安全奠定了坚实的基础。


12月19日,世界在建最大水电站——白鹤滩水电站迎来泄洪洞工程顺利完工,这也是白鹤滩水电站首个完工的主体工程,为明年“七一”首批机组发电和工程整体度汛安全奠定了坚实的基础。


泄洪洞是水电工程中承担泄洪任务的建筑物。白鹤滩水电站布置三条无压泄洪洞,是目前世界最大的无压泄洪洞群。每条泄洪洞由进水塔、无压洞身段(上平段及龙落尾)、出口挑流鼻坎及通风补气系统组成。三条泄洪洞最大泄水量约每秒1.2万立方米,用这个速度只需18分钟就能灌满整个西湖,流速更是达到每秒47米,在泄洪设施建造史上位列前茅。

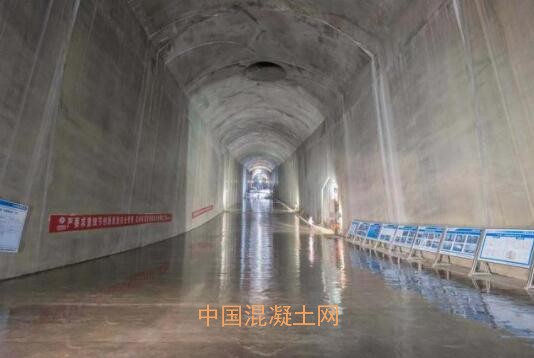

受高速水流空化、气蚀影响,泄洪建筑物是电站运行期间最易出现破坏的工程部位,多年来行业内一直在探索水工隧洞高质量混凝土衬砌的可能,却始终未能取得突破。白鹤滩水电站泄洪洞工程首次实现全过流面浇筑低坍落度混凝土,并研发基于薄壁结构衬砌混凝土的智能温控技术,解决了衬砌混凝土“无衬不裂”的世界难题,发明“施工缝无缝衔接工艺”等一系列创新工艺,彻底解决了衬砌混凝土施工质量顽疾,过流面达到了2米靠尺检查不平整度小于3毫米的标准,实现了体型精准、平整光滑、无缺陷,养护状态下呈现镜面映射效果,在行业内被誉为“镜面混凝土”,确保了泄洪建筑物运行期安全,成为白鹤滩水电站世界一流精品工程的一张名片。

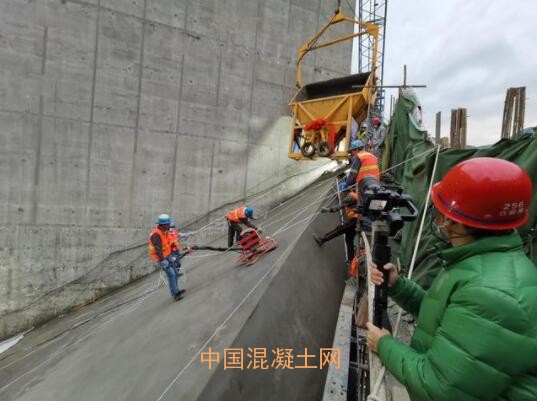

白鹤滩泄洪洞工程实现全面精品是参建者智慧和汗水的结晶。以泄洪洞龙落尾段为例,在短短的400米范围内垂直落差达到90米,并包括三种体型、四种衬砌断面,最大坡度达到23°,在如此高难度的工程部位浇筑低坍落度混凝土在行业内尚无先例,参建各方成立“党员攻关小组”积极开展技术创新,自主研发大坡度重载自动化运料系统和大坡度曲面底板常态混凝土成套施工装备,与之前已研制成功并投入使用的高边墙低坍落度上料系统、水平旋转布料系统共同构成了巨型泄洪洞全过流面低坍落度混凝土施工系列化装备,为我国水电工程装备制造带来重大革新。



白鹤滩水电站泄洪洞工程的完工,是行业内首次实现水工隧洞衬砌混凝土的无缺陷建造,提高了衬砌混凝土质量标准。建造过程中各项技术均达到世界领先水平,再一次为填补世界水电建设技术空白提供了中国智慧。



[ 资讯搜索 ]  [ 加入收藏 ]  [ 告诉好友 ]  [ 打印本文 ]  [ 违规举报 ]  [ 关闭窗口 ]


0条 [查看全部]  相关评论


推荐企业

©2006-2016 混凝土网版权所有

地址:上海市杨浦区国康路100号国际设计中心12楼 服务热线:021-65983162

备案号: 沪ICP备09002744号-2 技术支持:上海砼网信息科技有限公司

沪公网安备 31011002000482号
