中国混凝土网
当前位置: 首页 » 资讯 » 行业动态 » 正文

官地水电站尾水出口围堰首仓混凝土开盘

放大字体  缩小字体 发布日期:2009-01-19  来源:中国混凝土网  作者:中国混凝土网
核心提示:官地水电站尾水出口围堰首仓混凝土开盘

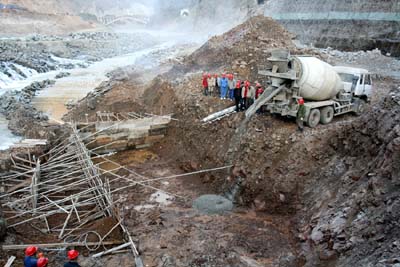

  由官地施工局承担的官地水电站引水发电系统尾水出口围堰首仓混凝土,比原计划提前开盘。

  由于导流洞截流后,经过2008年一个汛期,雅砻江尾水洞出口段底部淤积的泥沙及石渣越来越多,致使江水比往期相同流量条件下壅高近6米,这直接导致在该条件下尾水出口围堰无法施工。尾水出口围堰是引水发电系统三大难点工程中列为首位的最困难的施工项目。经过与监理、业主多次沟通并达成共识,增加了河道清理、尾水出口开挖通道、防渗等合同项目,围堰的施工技术方案也进行了调整优化。设计调整后的围堰,迎水面最大堰高约为16米,围堰顶轴线长约211.7米。围堰基本断面为迎水面垂直,背水面为斜面,底部的最大宽度约为11米,顶宽3米。围堰全部采用C15片石混凝土。计划要求,2009年5月31日,完成尾水出口二期围堰施工。

  施工局克服重重困难,精心组织,尾水出口围堰提前开工,并实现首仓混凝土开盘浇筑,为2009年5月底完成二期围堰施工目标,创造了有利的条件。



[ 资讯搜索 ]  [ 加入收藏 ]  [ 告诉好友 ]  [ 打印本文 ]  [ 违规举报 ]  [ 关闭窗口 ]


0条 [查看全部]  相关评论


推荐企业

©2006-2016 混凝土网版权所有

地址:上海市杨浦区国康路100号国际设计中心12楼 服务热线:021-65983162

备案号: 沪ICP备09002744号-2 技术支持:上海砼网信息科技有限公司

沪公网安备 31011002000482号
