中国混凝土网
当前位置: 首页 » 资讯 » 企业情况 » 正文

中国水电承建的老挝南俄5水电站首台机组定子吊装就位

放大字体  缩小字体 发布日期:2012-05-08  来源:中国混凝土网  作者:中国水电股份公司新闻中心
核心提示:中国水电承建的老挝南俄5水电站首台机组定子吊装就位

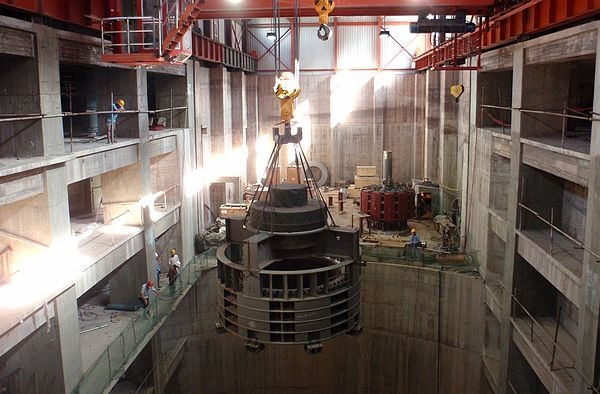

  5月3日,中国水电承建的老挝南俄5水电站首台水轮发电机组的定子安全顺利吊装就位,为今年年底前两台机组的投产发电打下了坚实的基础。

  南俄5水电站BOT项目是股份公司在老挝投资建设的第一个BOT项目,于2008年10月1日开工,主要包括一座100.5米高的碾压混凝土重力拱坝、一条由8.75公里的隧洞和1.2公里压力钢管组成的引水系统、一个53米深的井筒式发电厂房。电站装机2×6万千瓦,厂房内安装两台立轴混流式水轮发电机组,年均发电量5.07亿千瓦时,发出的电能将通过115千伏输电线路送入老挝国家电网。

  截至目前,电站的主要机电设备已经全部到达现场。系统开关站和输电线路已安装调试完毕并投入使用。进水口门式启闭机、液压启闭机、闸门、拦污栅等金属结构以及电站内的桥式起重机均已安装完毕并投入使用。升压站高压设备、主变压器、电站内的高低压盘柜、共箱母线、监控保护设备、油气水等辅助设备等已经安装就位,并陆续开始调试。首台机组的水轮机部分预装已经完成,发电机部分正在安装。

  项目开工以来,在股份公司领导的亲切关怀下,在后方各职能部门的全力支持下,经过参建各单位的共同努力,克服了前期所遇到的山高路险、道路曲折、地形条件复杂、资源配置不易等一系列困难,终于在今年2月11日完成了厂房的主体土建施工。2月29日,实现了大坝的下闸蓄水,随后,全面展开了机电设备的安装工作。3月25日,项目公司提出了“保安全、保质量、大干90天,确保南俄5项目年底发电目标实现”的口号,掀起了大干的高潮。各参建单位将再接再厉,按照制定的施工计划,扎实工作,稳步推进,力争圆满完成今年年底发电任务。



[ 资讯搜索 ]  [ 加入收藏 ]  [ 告诉好友 ]  [ 打印本文 ]  [ 违规举报 ]  [ 关闭窗口 ]


0条 [查看全部]  相关评论


推荐企业

©2006-2016 混凝土网版权所有

地址:上海市杨浦区国康路100号国际设计中心12楼 服务热线:021-65983162

备案号: 沪ICP备09002744号-2 技术支持:上海砼网信息科技有限公司

沪公网安备 31011002000482号
