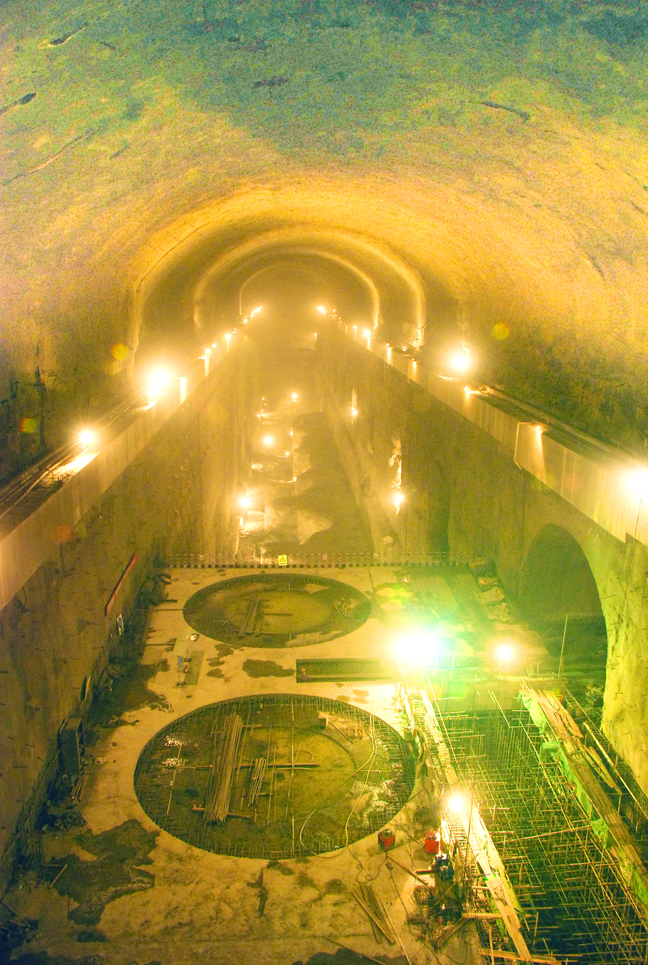

2008年12月31日,由水电十四局有限公司担负施工,世界最大之一的金沙江溪洛渡电站右岸地下厂房主体工程按计划顺利完成开挖。创造了30个月完成地下厂房62.63万立方米开挖的好成绩,成为同等规模水电站地下厂房工程中建设速度最快的工程。且施工质量优良,最关键的岩壁吊车梁工程被院士专家誉为“代表了我国目前地下电站开挖工程最高水平”,堪称精品。
溪洛渡电站右岸地下厂房长443.34 米、宽31.9米、高75.6米,厂房内设计安装9台70万千瓦水轮发电机组,是目前世界最大的地下电站厂房之一。该厂房工程规模大、技术含量高、质量要求严、施工强度大,承担施工任务的水电十四局有限公司以科学发展观引领工程建设,把学习实践科学发展观活动紧密融入工程施工生产、质量、安全、文明施工、环保各项管理工作中,按照建设“工程建设好、环境保护好、移民安置好、综合治理好”四好典范工程、“与三峡地下电站厂房相媲美”的工程建设目标要求,大力开展科学实验,技术攻关和技术创新。创出了进度保持领先、质量综合评定优良率98.36%、安全生产受控良好、综合治理第一的佳绩。打造出了精品岩壁吊车梁等一批优质样板工程,实现了三峡总公司提出的“创西部典范工程”的阶段性目标。
